Avanzamento della Ricostruzione Privata Fuori Cratere
Sono di seguito riportati i dati sintetici dell’avanzamento di tutte le richieste di contributo depositate dal 2009 nei 115 Comuni del Fuori Cratere.
Pratiche presentate
6.684
Pratiche concluse
5.639
Pratiche in attesa di ammissione
1.045
Importo richiesto
€ 1.001 mln
Importo concluso
€ 720 mln
Importo in attesa di ammissione
€ 281 mln
Dati aggiornati al 30/09/2024
Di seguito viene riportato il dettaglio delle pratiche presentate successivamente all’istituzione dell’USRC (dal 2013 in poi) e in gestione presso lo stesso. La differenza tra il totale delle pratiche e quelle in gestione presso l'USRC corrisponde alle pratiche in gestione presso i comuni
Richieste di contributo depositate presso USRC/SP
I dati di avanzamento dell’istruttoria delle richieste di contributo depositate dal 2013 presso l’USRC e gli SP sono riportati nelle tabelle seguenti.

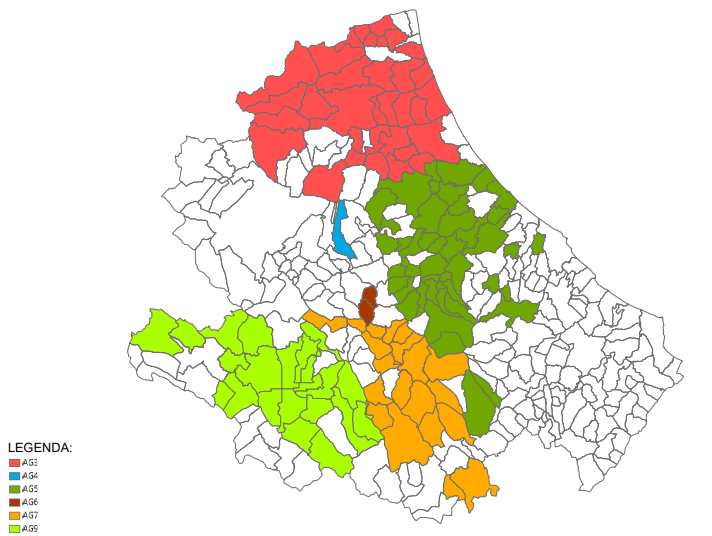

In fondo alla pagina è riportata l'identificazione delle Aree geografiche (AG) nelle quali sono raggruppati i comuni.
Tab 1. Quadro di avanzamento pratiche sisma 2009 Comuni FC in gestione presso l’USRC e gli SP
Presentate [n.] | Presentate [€] | Ammesse [n.] | Ammesse [€] | Archiviazione e dinieghi [n.] | Archiviazione e dinieghi [€] | Pratiche in attesa di ammissione [n.] | Pratiche in attesa di ammissione [€] | ||||
ISTRUITE DA USRC | |||||||||||
AG3 | 201 | 29.165.293,85 | 16 | 3.135.707,85 | 139 | 11.741.901,70 | 46 | 13.768.445,65 | |||
AG4 | 14 | 7.998.418,22 | 4 | 3.643.440,36 | 2 | 1.209.026,32 | 8 | 3.145.951,54 | |||
AG5 | 411 | 80.614.231,17 | 50 | 14.423.425,99 | 206 | 20.543.551,35 | 155 | 45.647.253,83 | |||
AG6 | 27 | 25.306.863,70 | 10 | 12.292.679,05 | 3 | 1.508.595,33 | 14 | 11.505.589,32 | |||
AG7 | 187 | 108.268.036,91 | 39 | 32.243.355,93 | 60 | 14.986.529,79 | 88 | 61.038.151,19 | |||
AG9 | 88 | 12.518.461,46 | 6 | 1.355.973,33 | 73 | 6.056.046,52 | 9 | 5.106.441,61 | |||
- | - | - | - | - | - | - | - | ||||
TOT FC | 928 | 263.871.305,31 | 125 | 67.094.582,51 | 483 | 56.045.651,01 | 320 | 140.211.833,14 | |||
Dati al 29/11/2024 |
Ai fini di una più completa valutazione delle pratiche in attesa di ammissione, queste vengono ulteriormente suddivise in:
- Pratiche da istruire;
- Pratiche in istruttoria;
- Pratiche in integrazione presso i tecnici.
Tab 2. Dettaglio pratiche in attesa di ammissione
Da Istruire [n.] | Da Istruire [€] | In istruttoria [n.] | In istruttoria [€] | In integrazione presso i tecnici [n.] | In integrazione presso tecnici [€] | |||
ISTRUITE DA USRC | ||||||||
AG3 | 1 | 29.217,65 | 12 | 2.770.199,46 | 28 | 7.559.132,65 | ||
AG4 | 1 | 231.793,03 | 2 | 673.241,81 | 4 | 2.987.257,35 | ||
AG5 | 31 | 5.522.522,41 | 54 | 19.683.916,35 | 67 | 18.707.020,42 | ||
AG6 | 1 | 1.045.194,79 | 1 | 640.889,25 | 9 | 5.043.807,23 | ||
AG7 | 18 | 5.133.885,27 | 16 | 15.599.886,29 | 46 | 28.191.063,35 | ||
AG9 | 0 | 0,00 | 2 | 35.374,46 | 5 | 3.167.781,89 | ||
- | - | - | - | |||||
TOT FC | 52 | 11.962.613,15 | 87 | 39.403.507,62 | 159 | 65.656.062,89 | ||
Dati al 29/11/2024 |
I dati riferiti alle pratiche in attesa di ammissione sono riassunti in forma grafica nella figura sottostante, che offre la ripartizione percentuale del quadro complessivo del cratere suddiviso nelle tre categorie, dove si evince lo stato delle pratiche attualmente in gestione.
Stato percentuale (%) delle pratiche in attesa di ammissione
Monitoraggio processo SAL
Come per il processo di ammissione a contributo viene analizzato il processo di istruttoria degli Stati di Avanzamento Lavori (SAL). L’attività istruttoria per il pagamento degli Stati di Avanzamento Lavori da parte dell’USRC e degli SP è diventata nel corso degli anni determinante per garantire il necessario flusso finanziario alle imprese e ai professionisti coinvolti nella ricostruzione unitamente al necessario controllo dei cantieri previsto.
Tab 3. Quadro di istruttoria per il pagamento degli Stati di Avanzamento Lavori (SAL)
Richieste Presentate [n.] | Richieste Presentate [€] | Nulla Osta [n.] | Nulla Osta [€] | Archiviate [n.] | Archiviate [€] | In attesa di nulla osta [n.] | In attesa di nulla osta [€] | ||||
ISTRUITE DA USRC |
|||||||||||
AG3 |
55 | 4.190.751,79 | 47 | 4.021.592,75 | 1 | 26.306,75 | 7 | 274.971,24 | |||
AG4 |
46 | 5.754.692,76 | 43 | 6.115.799,35 | 2 | 159.287,84 | 1 | 0,00 | |||
AG5 |
109 | 7.200.911,12 | 105 | 8.818.712,25 | 1 | 0,00 | 3 | 49.512,39 | |||
AG6 |
45 | 6.498.986,55 | 41 | 7.943.242,87 | 0 | 0,00 | 4 | 25.494,74 | |||
AG7 |
58 | 5.363.293,37 | 53 | 5.183.063,22 | 5 | 581.597,58 | 0 | 0,00 | |||
AG9 |
36 | 3.400.961,10 | 31 | 2.978.933,97 | 1 | 242.876,71 | 4 | 31.021,97 | |||
- | - | - | - | - | - | - | - | ||||
TOT FC |
349 | 32.409.596,69 | 320 | 35.061.344,41 | 10 | 1.010.068,88 | 19 | 381.000,34 | |||
Dati al 29/11/2024 |
Ai fini di una valutazione dello stato istruttorio dei SAL in attesa di nulla osta, queste vengono ulteriormente suddivise in:
- SAL in istruttoria;
- SAL in integrazione presso i tecnici.
Dagli importi richiesti sono sottratti gli importi già erogati nei casi di SAL finali per i quali sono stati già ammessi parte dei compensi e/o degli interventi effettuati
Tab 4. Dettaglio istruttoria Stati di Avanzamento Lavori (SAL) in attesa di nulla osta
Da istruire | Importo | In Istruttoria [n.] | In Istruttoria [€] | In integrazione presso i tecnici [n.] | In integrazione presso tecnici [€] | |||
ISTRUITE DA USRC |
||||||||
AG3 |
1 | 6.363,89 | 3 | 13.604,53 | 3 | 255.002,82 | ||
AG4 |
1 | 0,00 | 0 | 0,00 | 0 | 0,00 | ||
AG5 |
1 | 20.139,15 | 0 | 0,00 | 2 | 29.373,24 | ||
AG6 |
2 | 0,00 | 0 | 0,00 | 2 | 25.494,74 | ||
AG7 |
0 | 0,00 | 0 | 0,00 | 0 | 0,00 | ||
AG9 |
0 | 0,00 | 1 | 0,00 | 3 | 31.021,97 | ||
- | - | - | - | - | - | |||
TOT FC |
5 | 26.503,04 | 4 | 13.604,53 | 10 | 340.892,77 | ||
Dati al 29/11/2024 |
